Windpark Unterschneidheim "Himmelreich"

Vier Windräder bei bewölktem Himmel mit leichtem Sonnenschein.

Projekttagebuch

Hier informieren wir Sie über die Erreichung wichtiger Meilensteine im Projektverlauf des Windparks Unterschneidheim "Himmelreich". Im Folgenden finden Sie Informationen zur Planung, Genehmigung sowie dem Baufortschritt:

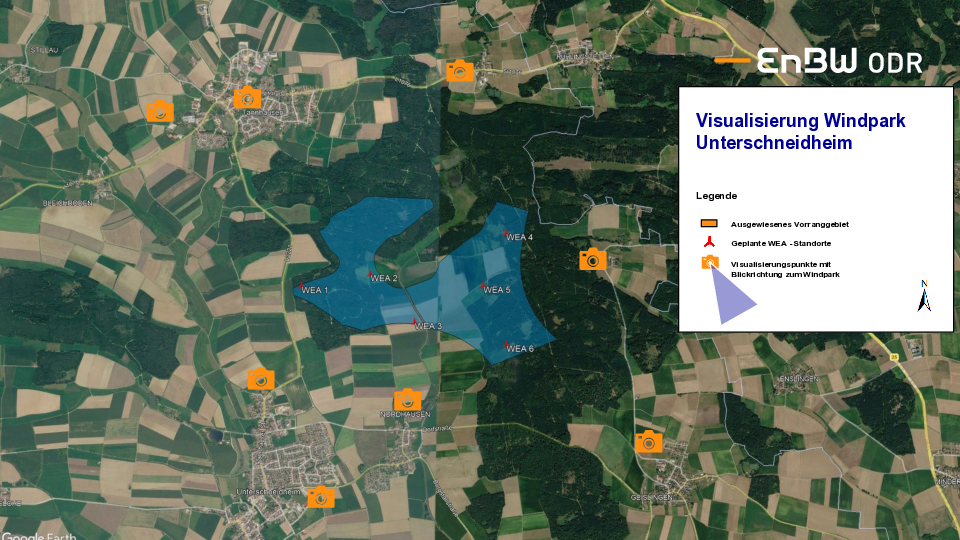

Meilenstein Zeitachse
Ökologische Gutachten ab dem 2. Quartal 2025
Genehmigunsantrag bundesimmissionsschutzrechtlich Juni 2025 (unvollständig)
Genehmigunsantrag bundesimmissionsschutzrechtlich Juni 2026 (vollständig)
Erteilung der bundesimmissionsschutzrechtlichen Genehmigung Ende 2026
Baubeginn ab August 2028
Inbetriebnahme Anfang 2029
